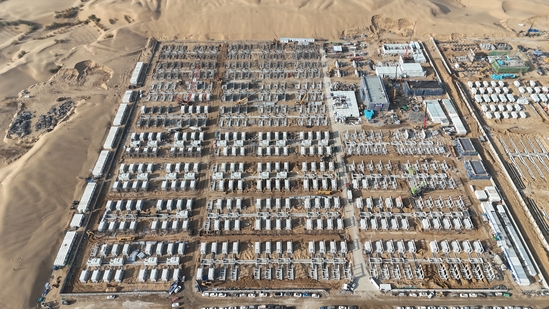

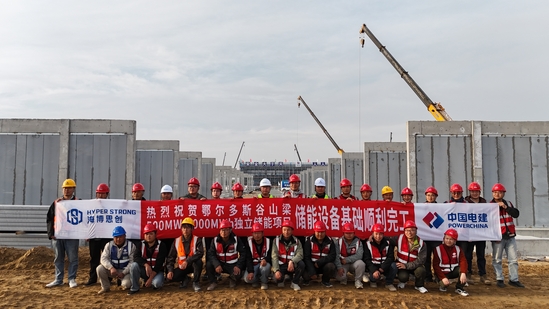

【建功在一線】鄂爾多斯谷山梁儲能項目儲能設備基礎全面完工 |
|
|
|
|
10月29日,隨著最后一方混凝土順利澆筑完成,設計院的重點工程鄂爾多斯谷山梁500兆瓦/2000兆瓦時獨立儲能總承包項目(以下簡稱鄂爾多斯谷山梁儲能項目)儲能設備基礎全面完工,標志著項目建設取得關鍵階段性進展,為后續全容量并網奠定了堅實基礎。 鄂爾多斯谷山梁儲能項目是設計院目前承接的規模最大的百萬級獨立儲能總承包項目,位于鄂爾多斯達拉特旗谷山梁沙漠區域,建設規模500兆瓦/2000兆瓦時,配套建設一座220千伏升壓站,占地面積約10萬平方米。項目建成后,將對內蒙古自治區構建新型儲能市場化機制、推動儲能產業多元化發展、增強新能源消納能力等方面,發揮重要的示范引領作用。 自9月15日首基基礎開挖以來,在設計院的高度重視下,各相關部門的有力協同下,項目管理團隊展現出卓越的攻堅能力和專業素養。面對荒漠地區極端溫差、沙塵天氣、地質復雜等惡劣自然環境,以及緊張的工期要求,創新采用“多線并行、交叉推進”的施工模式,高標準、高效率推進施工進程。歷時45天,圓滿完成100個PCS倉基礎、400個電池倉基礎的施工任務,實現階段性履約目標。 下一步,設計院將繼續保持昂揚斗志,提前策劃后續工作,嚴控質量、保障進度,全力確保項目按期高質量竣工,實現全面履約。 |
|
